Для контроля строительства АЭС в Узбекистане создадут совместное предприятие
В Узбекистане планируется создать совместное предприятие с международной инжиниринговой компанией для независимой экспертизы проектных решений и строительных работ на АЭС. В 2027-м планируется перейти к лицензированию крупных блоков ВВЭР и заказу оборудования длительного цикла.

Для контроля строительства АЭС в Узбекистане планируют создать совместное предприятие
На пике возведения интегрированной атомной электростанции в Джизакской области на площадке намерены задействовать свыше 10 тысяч рабочих и специалистов, при этом 65−70% из них должны составить местные кадры. Об этом сообщили в Агентстве по атомной энергии («Узатом») по итогам доклада президенту Шавкату Мирзиёеву.

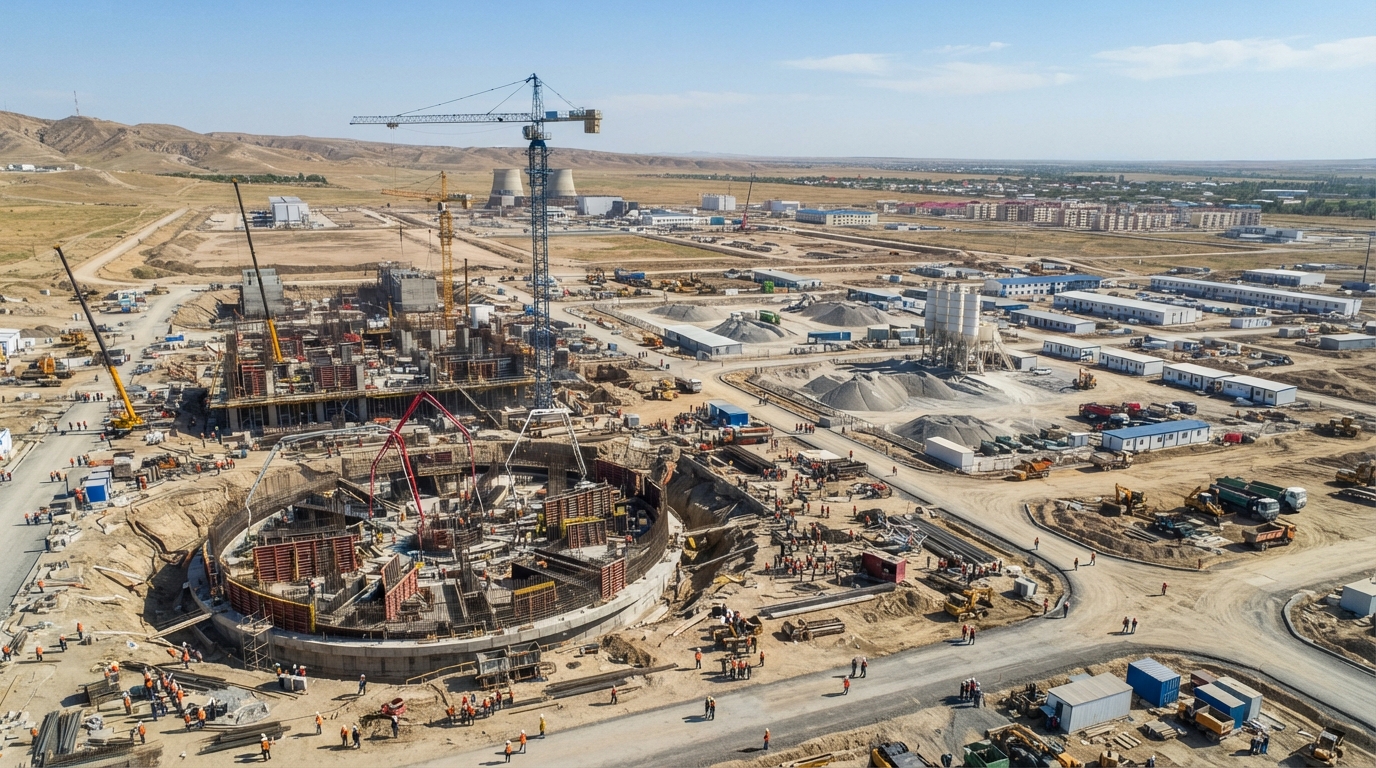

Проект первой в Узбекистане интегрированной АЭС перешёл в активную фазу строительства. Сейчас основные работы сосредоточены на фундаменте первого энергоблока. С 4 июня на площадке уложено 916 кубометров бетона, а строительно-монтажная база и фундаментные работы, по данным «Узатома», идут по графику.
«Это уже не демонстрационный этап. Котлован закрыт, бетон идёт, база разворачивается. Задача дирекции — держать ритм и не допускать разрыва между земляными, бетонными и проектными работами», — заявил директор Дирекции по строительству АЭС Абдижамил Калмуратов.
По его словам, 916 кубометров — «не символическая заливка, а начало несущей конструкции первого блока». Следующим шагом должно стать ускорение проектирования общестанционных сооружений и изготовления оборудования длительного цикла.
В «Узатоме» также сообщили, что документ оценки воздействия на окружающую среду разработан и утверждён, а для размещения и строительства блоков малой мощности получены необходимые разрешения и лицензии.
22−26 июня в Узбекистане прошла повторная миссия МАГАТЭ INIR второго этапа (комплексное рассмотрение ядерной инфраструктуры), в которой участвовал 41 руководитель и специалист из 16 министерств и ведомств.
По данным «Узатома», по итогам миссии было отмечено, что большинство рекомендаций, выданных Узбекистану в 2021 году, выполнено. Официальный отчёт после завершения процедур планируется опубликовать на сайте МАГАТЭ.
Советник — руководитель отдела сводной информации, анализа и стратегического планирования «Узатома» Розалия Камаева назвала миссию «глобальным стресс-тестом всей государственной машины».
«Ядерный проект проверяется не только кубометрами бетона, а в первую очередь на технологическую зрелость страны, это проект доверия и проверка способности функционировать в режиме абсолютной ядерной безопасности», — сказала она.
Узбекистан добился значительного прогресса в подготовке инфраструктуры для атомной энергетики, ранее заключила миссия МАГАТЭ. При этом стране ещё предстоит завершить технико-экономические исследования и укрепление ядерного регулятора.
Отдельным направлением проекта станет расширение участия местных предприятий.
По оценке «Узатома», нынешний потенциал локализации составляет до 21% общей стоимости проекта. Более 30 предприятий Узбекистана способны поставлять кабель, металлопрокат, железобетонные конструкции и гидроизоляционные материалы.
Чтобы довести локализацию выше 30%, предлагается создать в Фаришском районе, в 25 км от станции, специализированную промышленную зону площадью 200 гектаров. Там планируется организовать производство и сборку продукции по 15 направлениям и создать до 2000 рабочих мест.
«АЭС должна дать не только киловатт-часы, но и промышленную школу. Промзона в Фарише — это инструмент, который переводит локализацию из декларации в производственную цепочку», — отметил Абдижамил Калмуратов.
Для внешней инфраструктуры президент определил отдельный ориентир — 60−70% местной продукции и услуг. По словам главы дирекции, ядерный остров останется зоной ответственности генерального подрядчика, тогда как площадка, строительная база, материалы и инфраструктура должны максимально использовать потенциал узбекских компаний там, где это технологически допустимо.
В рамках внешней инфраструктуры АЭС планируется построить 388 км электрических сетей, подстанцию, 21 км трубопроводов питьевой воды, 120 км технического водоснабжения, 39,5 км автомобильных и 11 км железных дорог.
Территория самой станции составит 525 гектаров. Атомный городок, согласно сообщению «Узатома», займёт 100 гектаров и будет рассчитан на 33 тысячи жителей. Предусмотрено около 10 тысяч квартир, из которых 3000 планируется построить на первом этапе.
В городке также появятся научные институты, школы, детские сады, медицинские, спортивные и культурные объекты. В «Узатоме» называют его будущим высокотехнологичным научно-промышленным кластером и эко-городом.
«Атомный городок нельзя рассматривать как временный вахтовый посёлок. Это жилая, социальная и образовательная среда, которая закрепляет кадры в регионе и меняет экономику Фаришского района. Город держит людей. Не вахту, а семьи, школу, медицину, нормальный быт», — заявил Калмуратов.
На пике строительства станции на площадке планируется задействовать более 10 тысяч рабочих и специалистов. Доля местных кадров должна составить 65−70%.
С 2023 года Ташкентский филиал Национального исследовательского ядерного университета МИФИ окончили 216 студентов. Из них 83 продолжают обучение в магистратуре и аспирантуре вузов Китая, Венгрии, Франции, Италии и Южной Кореи. Ещё 100 специалистов проходят подготовку в четырёх вузах Узбекистана.
«Эксплуатацию станции не начинают в год пуска. Её готовят сейчас. 216 выпускников филиала МИФИ — первый фундамент будущей отрасли. Но нужны не только дипломы: нужны операторы, инженеры, специалисты по радиационной безопасности и сильный государственный аппарат управления», — сказала Розалия Камаева.
Для усиления технического контроля предлагается создать совместное предприятие с одной из ведущих международных инжиниринговых компаний.
Оно должно независимо оценивать проектную документацию, основные узлы оборудования и качество строительных работ, формируя дополнительный контур контроля помимо самой строительной дирекции. Состав участников и сроки создания СП пока определяются.
«Генеральный подрядчик строит, но всю полноту ответственности за безопасность перед своим народом и международным сообществом несёт исключительно заказчик», — подчеркнула Розалия Камаева.
По её словам, совместное предприятие должно одновременно обеспечить трансфер инженерных и управленческих компетенций узбекским специалистам. В рамках проекта также планируется адаптировать и внедрить около 1000 отраслевых стандартов.
До конца 2026 года власти намерены завершить проектную документацию, начать строительство внешних сетей, углубить локализацию и ускорить подготовку персонала заказчика и будущих работников станции.
В 2027 году планируется разработать лицензионную документацию для крупных блоков ВВЭР, начать проектирование общестанционных зданий и разместить заказы на оборудование с длительным циклом изготовления.
Строящаяся в Фаришском районе Джизакской области интегрированная АЭС будет состоять из четырёх энергоблоков: двух с реакторами ВВЭР-1000 мощностью по 1 ГВт и двух малых модульных реакторов РИТМ-200Н по 55 МВт. Общая мощность станции составит 2110 МВт, ожидаемая годовая выработка — до 17 млрд кВт⋅ч.
В «Узатоме» отмечают, что площадка позволяет в дальнейшем разместить ещё два крупных энергоблока.
Технический пуск первого малого модульного реактора запланирован на октябрь−ноябрь 2029 года, второго — через шесть месяцев. Первый большой энергоблок предполагается запустить в 2033 году, полностью завершить проект — в 2034−2035 годах.
Базовая стоимость проекта ранее также оценивалась не более чем в 9,5 млрд долларов. Основную часть финансирования планируется привлечь в виде кредитных средств, в том числе льготного экспортного кредита России.
